Parties communes : rénover une copropriété dans le bon ordre

Une rénovation de parties communes se planifie du dehors vers le dedans : accès, clos et couvert, réseaux, puis finitions. Repeindre une cage d’escalier avant de reprendre une descente d’eaux pluviales revient à payer deux fois le même mur. Le plan pluriannuel de travaux existe précisément pour figer cette séquence sur dix ans.
Le calendrier légal cadre le chantier avant le premier devis
La loi n° 2021-1104 du 22 août 2021, dite Climat et résilience, a rendu le projet de plan pluriannuel de travaux obligatoire par paliers : depuis le 1er janvier 2023 pour les copropriétés de plus de 200 lots, depuis le 1er janvier 2024 pour celles de 51 à 200 lots, depuis le 1er janvier 2025 pour toutes les autres. Le plan liste les travaux nécessaires, les chiffre et les étale sur un échéancier décennal, actualisable au plus tard tous les dix ans.
Le financement suit la même logique d’anticipation. Quand l’assemblée générale a adopté le plan, la cotisation annuelle au fonds de travaux ne descend ni sous 2,5 % du montant des travaux prévus, ni sous 5 % du budget prévisionnel. Sans plan adopté, le plancher reste fixé à 5 % du budget prévisionnel. Ce fonds appartient au syndicat des copropriétaires : un vendeur ne le récupère pas à la mutation de son lot.
Reste la question des voix, celle qui fait perdre le plus de temps aux conseils syndicaux. L’entretien courant relève de l’article 24 de la loi du 10 juillet 1965, à la majorité des présents et représentés. L’affectation du fonds de travaux à une opération précise se vote, elle, à la majorité absolue de l’article 25. Un ordre du jour qui mélange les deux régimes produit un vote fragile et un chantier repoussé d’un exercice.
Les accès en premier : le lot qui commande tous les autres
Un chantier de parties communes fait entrer des camions, des nacelles et des bennes. Traiter les accès en dernier condamne le planning : chaque livraison négocie son passage, chaque benne confisque des places de stationnement, et le gardien arbitre à la place du maître d’ouvrage.

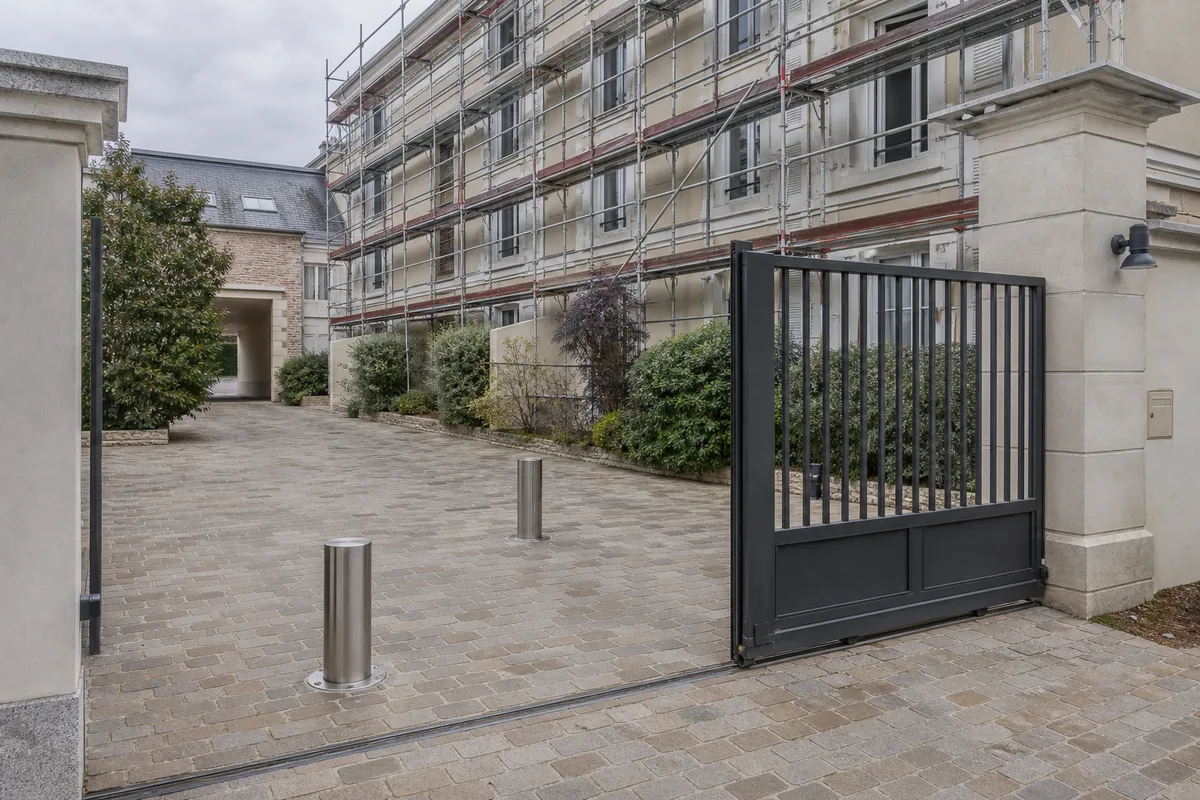

La logique commence donc à la limite de propriété. Portail, contrôle d’accès de copropriété, interphonie et bornes escamotables se traitent avant l’arrivée des échafaudages. Le raisonnement vaut aussi en sous-sol : un parking de résidence sécurisé évite les intrusions pendant les semaines où les portes restent calées ouvertes pour les compagnons.
Les réservations se coulent avant les enrobés
Massifs de bornes, fourreaux d’alimentation et saignées de commande se posent avant la reprise de la voirie. Repasser après coup coûte le double : découpe, reprise d’étanchéité, raccord de surface visible pendant des années. L’arbitrage entre portail coulissant et borne escamotable se tranche à ce moment précis, quand la tranchée est encore ouverte.
Le mobilier de protection obéit lui aussi à des règles dimensionnelles. L’arrêté du 15 janvier 2007 et son abaque de détection des obstacles bas, révisé en septembre 2012, imposent depuis le 1er avril 2013 un potelet d’au moins 1,20 m hors sol pour un diamètre de 6 cm, la hauteur pouvant baisser quand le diamètre augmente. Un potelet commandé au catalogue sans vérifier cet abaque devient un obstacle non détectable à la canne.

Choisir les teintes et les finitions pendant le gros œuvre

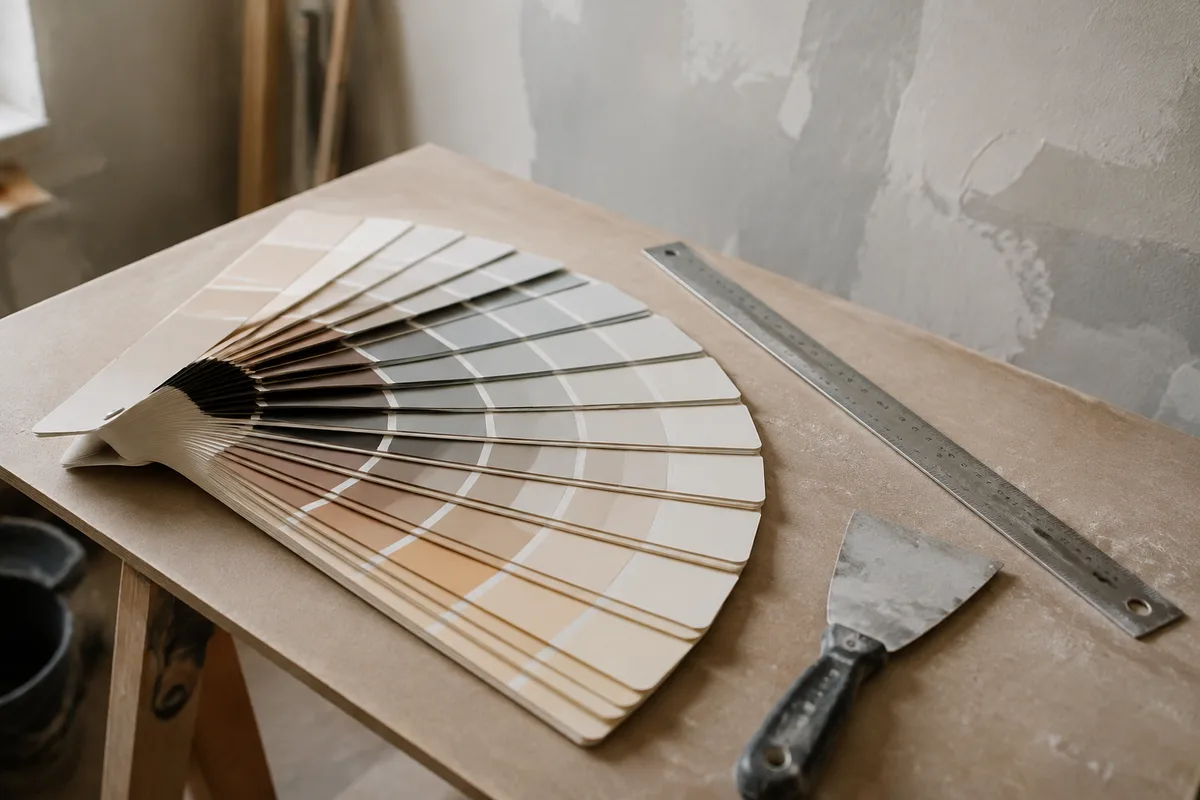

Le rendu intérieur se décide tôt, pour une raison prosaïque : un conseil syndical met plusieurs mois à faire trancher une palette par une assemblée. Lancer la recherche de teintes pendant que les échafaudages montent évite de découvrir, en fin de chantier, que personne ne s’accorde sur la couleur du hall.
Les entreprises de peinture publient des dossiers qui facilitent cet arbitrage. L’entreprise angevine Caillaud Peinture, installée à Beaucouzé, présente sous l’intitulé nos idées de décoration intérieure ses techniques de stuc vénitien, d’enduit grésé, de patine appliquée au chiffon ou à l’éponge et d’imitation béton ciré. Montrer une réalisation à une assemblée générale vaut mieux qu’un mot posé sur un procès-verbal : le stuc et la patine ne parlent qu’à ceux qui les ont déjà vus.
Le support commande le résultat autant que la teinte. Le NF DTU 59.1, qui encadre les revêtements de peinture en feuil mince, semi-épais ou épais, distingue trois niveaux de finition : A pour la finition soignée, B pour la courante, C pour l’élémentaire. Un hall livré en finition C sur des murs jamais ratissés ne ressemblera pas au nuancier voté, quelle que soit la gamme du produit appliqué.
Dernier arbitrage à poser tôt : la qualité de l’air intérieur. Le décret n° 2011-321 du 23 mars 2011 et l’arrêté du 19 avril 2011 imposent un étiquetage des émissions de polluants volatils, gradué de A+ à C. L’obligation court depuis le 1er janvier 2012 pour les produits nouvellement mis sur le marché français, depuis le 1er septembre 2013 pour les autres. Dans une cage d’escalier peu ventilée que les résidents traversent plusieurs fois par jour, la classe A+ se défend sans discussion.

Clos, couvert et réseaux avant toute finition
L’ordre technique tient en une phrase : rien ne se peint sous un ouvrage qui reste à ouvrir. Une toiture reprise après la peinture du dernier palier, c’est une infiltration de chantier et un mur à refaire. Descentes d’eaux pluviales, zingueries et seuils de porte se traitent dans la même campagne que la façade, jamais après.
Les réseaux suivent immédiatement. Colonnes montantes, remplacement des tableaux de communs, mise en conformité de l’éclairage de sécurité, ventilation des gaines : chacun de ces lots ouvre des trémies, saigne des cloisons et perce des murs. Un conseil syndical qui laisse passer un lot électrique après le lot peinture s’expose à des reprises visibles à hauteur d’œil, dans le seul endroit de l’immeuble que tout le monde regarde.
Un détail de planning pèse plus lourd qu’il n’y paraît : la saison. Une façade s’applique dans une plage de température et d’hygrométrie que le NF DTU 59.1 encadre, et un chantier voté en juin qui démarre en novembre finit repoussé au printemps. Caler le vote d’assemblée sur le calendrier météorologique des lots extérieurs, plutôt que sur la date anniversaire du syndicat, fait gagner une année entière de travaux.
La question des garanties se prépare au même moment. Le Code civil ouvre trois régimes distincts : la garantie de parfait achèvement d’un an au titre de l’article 1792-6, la garantie biennale de bon fonctionnement de deux ans au titre de l’article 1792-3, la garantie décennale de dix ans au titre de l’article 1792. Faire passer les corps d’état dans le désordre brouille les responsabilités : quand un désordre apparaît, plus personne ne sait quel lot a ouvert le mur en dernier.
Hall et cage d’escalier : le chantier que tout le monde juge
Les finitions arrivent en dernier et concentrent pourtant l’essentiel du jugement des résidents. Le hall se traverse plusieurs fois par jour, l’escalier se longe la main sur le mur, les enfants et les vélos frottent les angles. Les contraintes n’ont rien à voir avec celles d’un salon.
La résistance au nettoyage se lit dans la norme NF EN 13300, qui classe la résistance à l’abrasion humide de 1 à 5, la classe 1 étant la plus résistante et la classe 5 la plus fragile. Les classes 1 et 2 supportent l’eau, le détergent et l’éponge abrasive ; la classe 3 se contente d’un linge humide. Pour une entrée d’immeuble, un escalier collectif ou un local poubelles, les deux premières classes sont les seules défendables.
Trois points reviennent systématiquement en réception de ce type de chantier :
- les nez de marche et les mains courantes, qui prennent tous les chocs et méritent un produit plus dur que les murs ;
- les soubassements, dont la hauteur se décide au regard des vélos et des poussettes, pas au regard du nuancier ;
- les gaines techniques et les portes palières, dont la teinte doit rester rattrapable sans repeindre tout le niveau.
L’éclairage clôt le sujet. Une teinte choisie sur un échantillon en plein jour se comporte autrement sous des luminaires de communs à détection. Poser deux ou trois surfaces témoins sur place, sous l’éclairage définitif, coûte une demi-journée et évite une reprise complète.

Réception et entretien : ce qui protège la dépense
La réception se prononce par écrit, avec ou sans réserves, et déclenche le point de départ des trois garanties citées plus haut. Une réception verbale ou implicite prive le syndicat de son levier le jour où un désordre apparaît. Le procès-verbal se lit ligne à ligne, réserve par réserve, avec un délai de levée daté pour chacune.
L’entretien programmé prolonge ensuite le bénéfice du chantier. Les organes mécaniques installés au début de l’opération relèvent d’une logique comparable : la maintenance des bornes escamotables se contractualise dès la réception, pas le jour de la première panne. Même principe côté peinture, où un nettoyage annuel des soubassements repousse de plusieurs années la campagne suivante.
Prochaine étape pour un conseil syndical : sortir du plan pluriannuel tous les lots qui ouvrent un mur ou un sol, les caler en amont, et ne présenter le lot peinture au vote qu’une fois cette liste figée.
